Selasa, 28 Februari 2017

28 Februari 2017

Morning Line Up:
  1. Membahas tentang Kitchen utilities khusunya gas LPG.

Leader Line Up :
  1. PM telephone and Helvar
  2. Defect list record bersama pak Erwin di semua Mansion
  3. Perbaikan pool decknya Masnion 6 masih Lanjut.

Check list Buggy yang baru 13 unit

Tanda tangan pengerjaan repaint di mansion 6 dengan Pt. Prima Jaya

koordinasi dengan ibu fany dan pak Ketut suarma untuk pelaksanaan perbaikan di Mansion dan jadwalnya dan disarankan untuk dilakukan selesai persiapan kedatangan rombongan raja arab.

Pemasangan Evacuation route di mansion.

 PM Helvar dan Telphone :

 Lighting Counter Mansion 1. masih di ngka 000004.

Senin, 27 Februari 2017

27 Februari 2017

Morning line Up :
  1. Hari ini ngumpul uang untuk sumbangan ke Pak Sugeng untuk membantu biaya pengobatan dan bagi-bagi service charge karena Pak Sugeng tidak kebagian untuk Bulan ini.
Leader Line Up :
  1. M6 masih lanjut perbaikan pool deck yang rusak

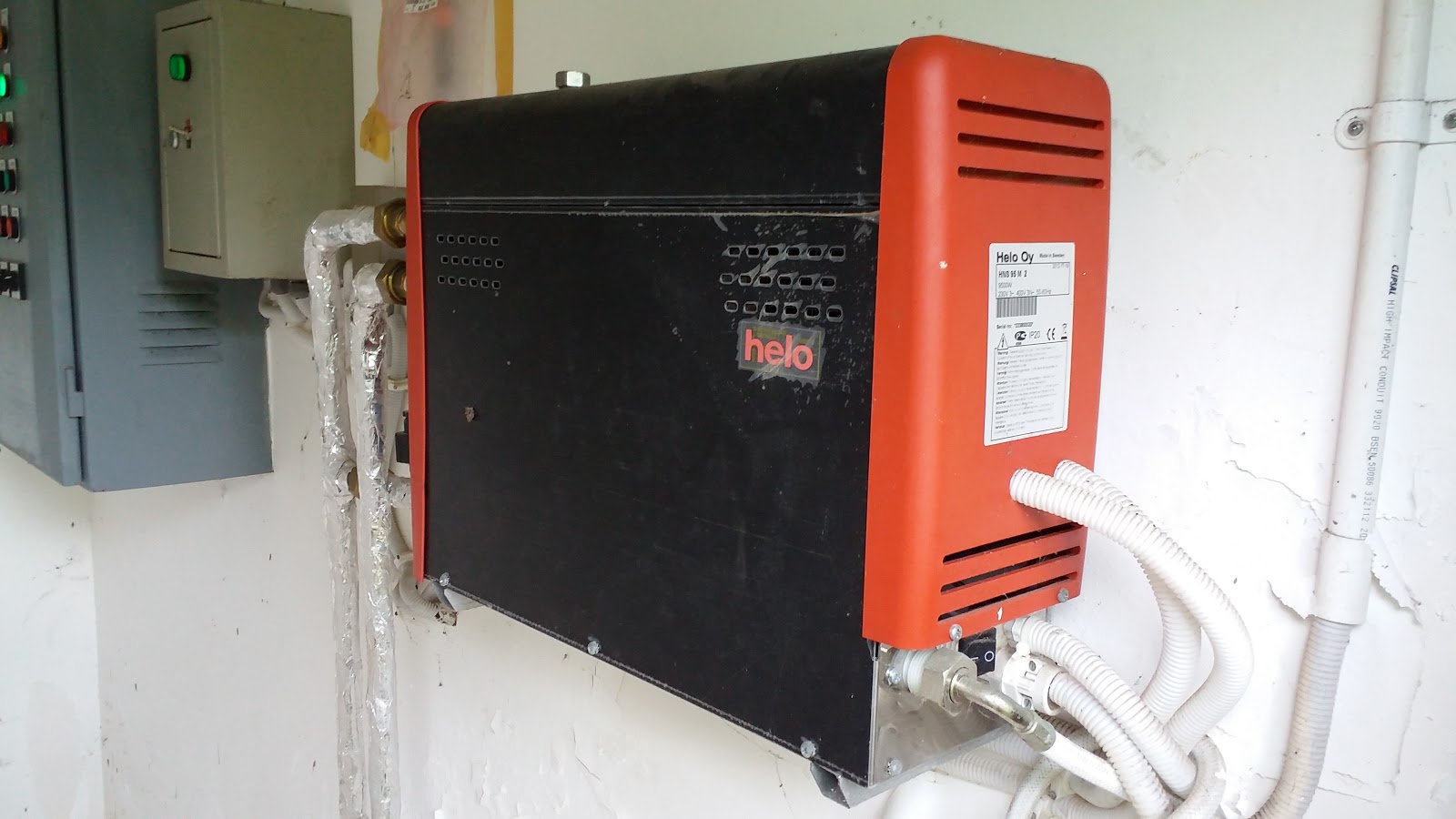

  2. M5 PM Steam room

Cek telpon di Mansion 3 sesuai  denagn schedule plan PM bulan Februari 2017
Hasil inspeksi adalah sebagai berikut :
  1. Living room semua OK ext. 5230
  2. Master : Study telpon tidak ngecharge ext. 5232
  3. Twin : Nomornya sama dengan nomor Master ext. 5232 dan hanya ada di study table, di toilet tidak ada.ext sebenarnya 5233
  4. Guest semua OK ext. 5231
  5. 4th : Bathroomnya bisa dengan nmr extension 5234, bedside dan study nomornya 5232 tetapi ext aslinya 5234
  6. HT : Bedroomnya ext 5233, kamar mandi tidak ada telpon dan ext. aslinya 5235

Menemukan pool deck di Mansion 3 yang rusak,

Siang ini dapat WA dari Bu Luna terkait pekerjaan di Mansion 6 yang belum diinfokas ke pihak HK ataupun FO (Room Division).
  1. Dapat disimpulkan bahwa Leader line up tiap Pagi itu "tidak ada gunanya". karena DOE sudah diinformasikan untuk dibawa ke GT line Up. seharusnya saat GT line up harus disharelah pekerjaan Mansion juga.
  2. Orang yang harus diinformasikan adalah, Eric FOM ataupun Bu Fanny atau Pak Ketut (HK)
  3. Mereka menerima notifikasi walaupun dengan WA (info dr Pak Eric FOM)
  4. Untuk proses pekerjaan butuh informasi 3 days in advance.

Jumat, 24 Februari 2017

24 Februari 2017

Morning line up :
  1. mengingatkan agar hasil kita monthly meeting jgn hanya sekedar wacana tanpa diselesaikan dan di follow up. misalnya outing, kunjungan dan lainnya yang sudah menjadi keputusan di monthly meeting.
 Kondisi Solar tank yang sudah hampir kosong di Mansion.
 Pagi follow up pengukuran di home thetare untuk pengadaan head board kasur bersama alu natura.

Ketemu dengan Pak Agung dari mata air Bali untuk proses perbaikan deep well mansion yang sedang bermasalah, dan sudah bawa ke lapangan dan sudah berbicara dengan pak kawir terkait hasil perbincangannya agar segera dapat di follow up oleh Pak Agung.

Kamis, 23 Februari 2017

23 Februari 2017

Morning line up :
  1. Minta marlon untuk cleaning di mansion 5 dan M6 outdoor unit
  2. Mansion 6 masih lanjut proyek pengecatan lantai outdoor dining
  3. Mansion 2 pasang CCTV power
  Menyuruh team care untuk penggantian kayu di Mansion 6 depan twin bedroom yang rusak

 marlon membersihkan outdoor unit di mansion 6.
 Ajak Pak made dari hansgrohe untuk melihat langsung baang yang mau di orderkan.

 Mansion 5 sebelum di cleaning outdoornya oleh Marlon

 Buggy yang baru datang 2 set lagi, sudah di cek dan masih ada defect dan sudah minta agar langsung di follow up.

 Setelah di cleaning dan di reisolasi ulang.

 hasil pengecatan di outdoor dining yang masih terpending karena kehabisan material cat.

 krey di Mansion 6 living terrace yang sudah rusak, kainnya robek.
